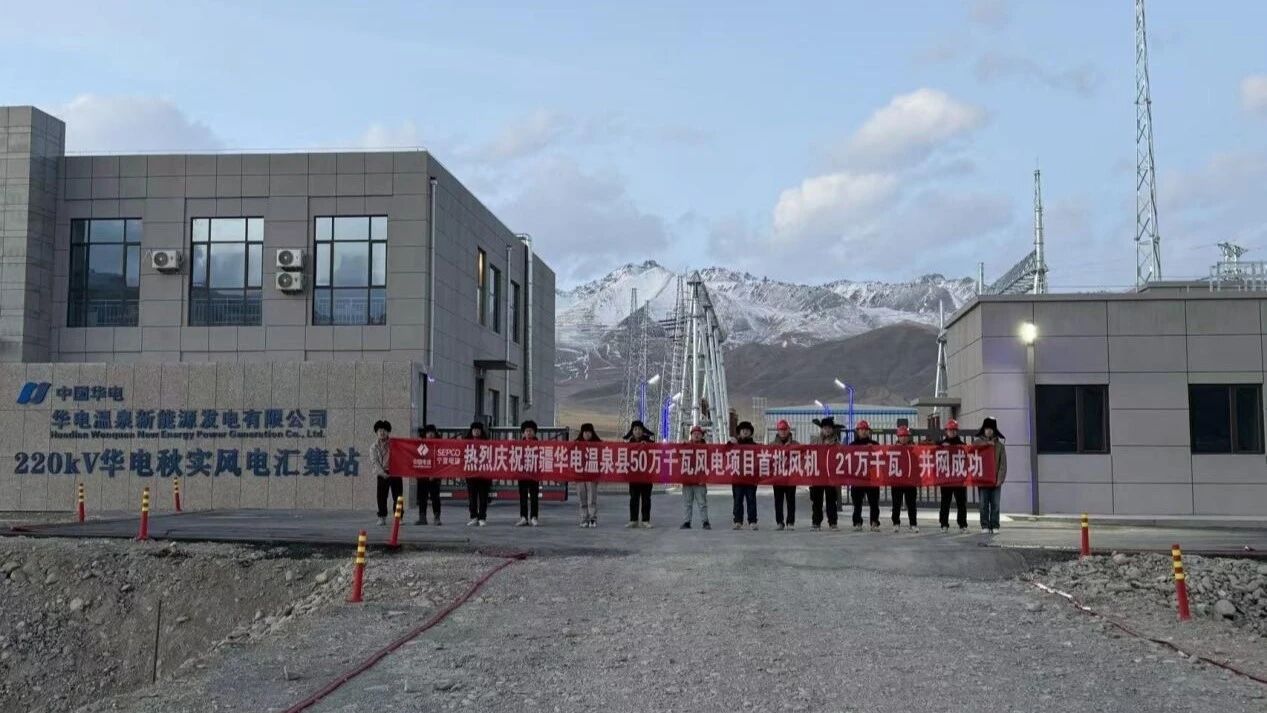

华电温泉县50万千瓦风电项目升压站成功带电
发布时间:2025-12-17
12月14日,新疆华电温泉县50万千瓦风电项目升压站及集电线路顺利带电,标志着项目建设取得关键阶段性成果。
该项目于2025年5月5日正式开工。全体参建人员始终坚守工程一线,直面边疆地区复杂的自然地形与频发的极端天气条件带来的多重挑战,高效推进各项工作。7月13日,升压站综合楼顺利封顶,为后续设备进场创造了有利条件;11月20日,集电线路东部区域率先具备带电条件;12月6日,升压站设备安装调试全部完成;12月8日,升压站具备带电条件。历经7个月的奋战,项目如期达成关键节点目标,为后续实现全容量并网发电奠定坚实基础。
后续,项目部将做好后续消缺及全容量并网工作,全力推进剩余工程,确保早日实现全容量并网发电。
